GC02地盤改良作業施工

2021.02.05

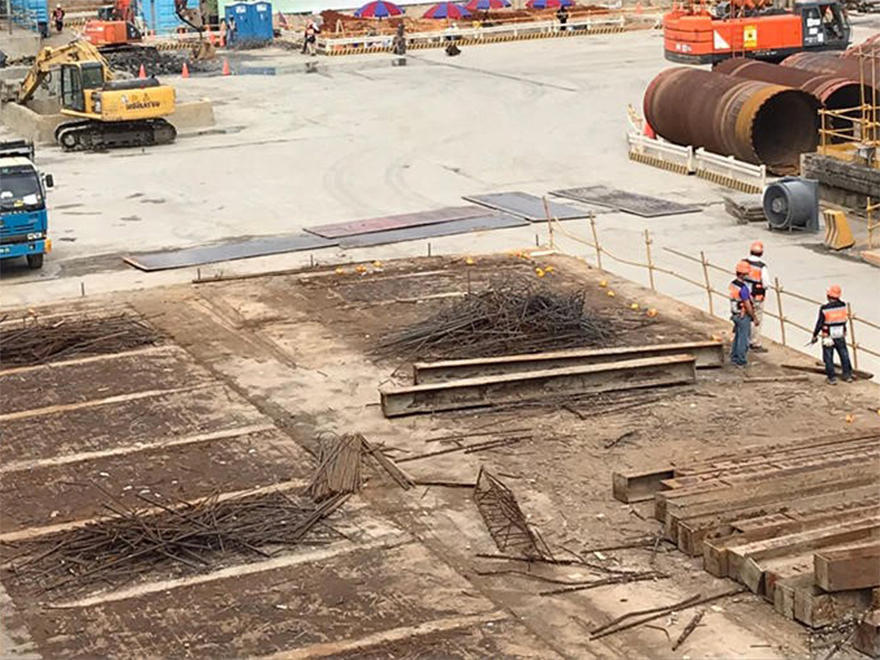

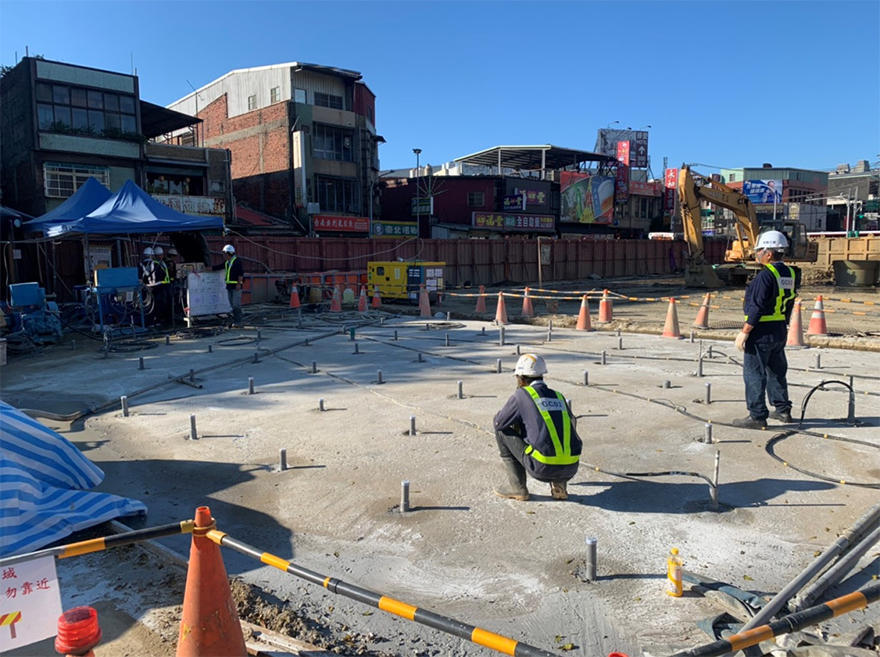

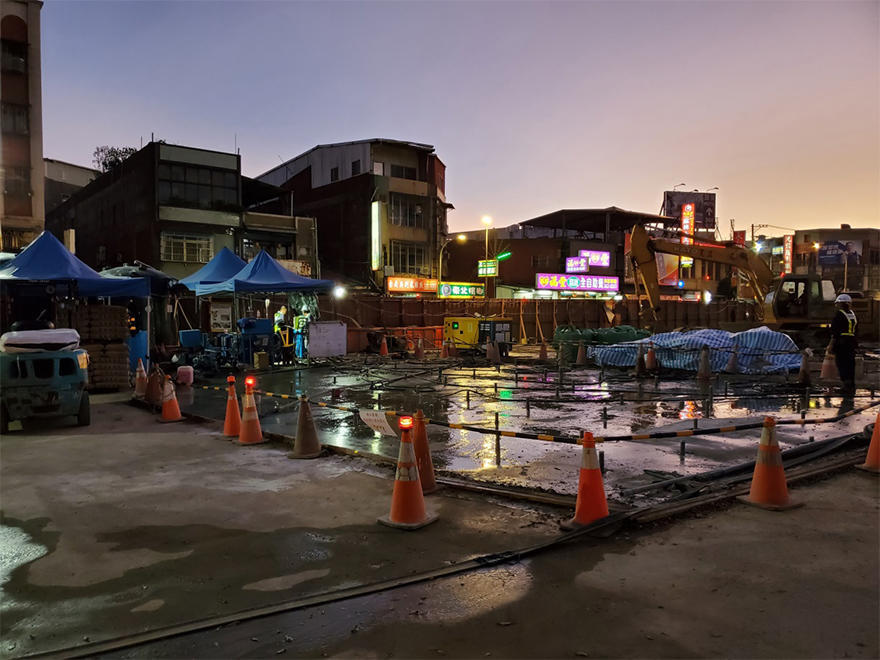

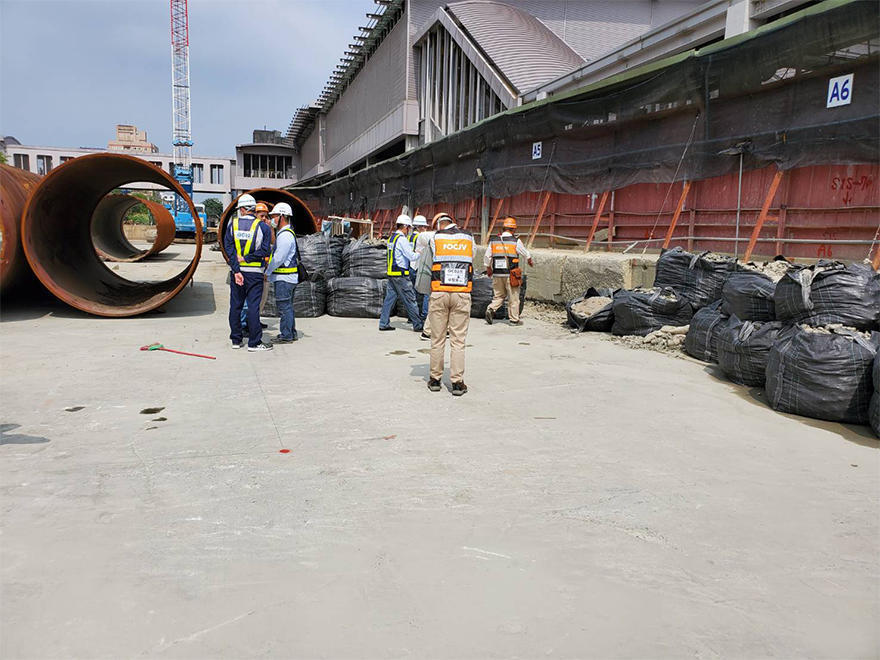

本工程自108年7月開工以來,統包團隊受限於管線遷移的影響,道路段工作進展較不順遂,僅有VS6通風井順利完成連續壁施作,並於109年10月份交付本公司進場施作地盤改良工作。本處VS6通風井為潛盾機中繼點,包含到達及再出發作業,需同時進行4處的地盤改良工作。因後續尚需交還場地進行後續開挖支撐作業,工期緊湊,幸而於110年2月順利完成本處工作,圓滿退場。G07站為本標潛盾段終點,G07站由GC03標負責施工,110年5月已正式通知可交付到達井端進場施作地盤改良作業,目前亦與台鐵協調辦理進場施工許可中。
